Gestão de obras: como controlar prazo, custo e documentação do canteiro

Gestão de obras é a coordenação de escopo, prazo, custo, qualidade, segurança e documentação de um empreendimento, do planejamento até a entrega das chaves. Quem domina esses seis pilares entrega dentro do orçamento; quem trata a obra como sequência de improvisos descobre o prejuízo na última medição.

Engenheiro civil brasileiro com capacete branco e colete refletivo analisando projeto impresso sobre bancada em canteiro de obras com estrutura de concreto e andaimes ao fundo
Obra sob controle é obra com projeto congelado, cronograma vivo e documentação acessível em segundos.

Compartilhe agora

Siga a OpusFlow

O que é gestão de obras

Gestão de obras é o processo de planejar, executar, controlar e encerrar um empreendimento de construção mantendo escopo, prazo, custo, qualidade, segurança e documentação sob controle. Não se trata de acompanhar o canteiro de longe: trata-se de tomar decisões com informação atualizada, antes que o desvio vire prejuízo.

A diferença entre uma obra rentável e uma obra que consome a margem raramente está no preço do material. Está na velocidade com que o gestor percebe que uma frente parou, que um serviço foi refeito, que uma equipe entrou no canteiro sem treinamento válido ou que a medição foi aprovada com documento vencido. Todo esse conjunto é o que se chama, no dia a dia, de gerenciamento de obras.

Resposta direta

Gestão de obras coordena seis frentes ao mesmo tempo: escopo, prazo, custo, qualidade, segurança e documentação. O ciclo prático é planejar, mobilizar, executar, medir e encerrar, com revisão semanal do que foi previsto contra o que foi realizado.

Gestão de obras e gerenciamento de obras: o que muda

Os termos aparecem como sinônimos na maior parte das buscas, e na conversa de canteiro realmente são. Ainda assim, separar os dois ajuda a organizar responsabilidades:

AspectoGestão de obrasGerenciamento de obras
FocoResultado do empreendimentoExecução e controle do canteiro
HorizonteViabilidade até entrega e pós-obraDo início da execução até a medição final
Decisões típicasContratos, investimento, escopo, margemSequência de serviços, equipes, materiais, produtividade
Quem conduzDiretoria técnica, incorporadora, gerente de contratoEngenheiro de obra, planejamento, mestre e encarregados

Os seis pilares da gestão de obras

  • Escopo. O que está contratado, o que não está e como uma mudança entra formalmente com impacto declarado em prazo e custo.
  • Prazo. Cronograma com caminho crítico identificado, marcos contratuais e planejamento semanal que conversa com o cronograma mestre.
  • Custo. Orçamento com linha de base, apropriação real por pacote e análise de desvio enquanto ainda dá para corrigir.
  • Qualidade. Procedimentos, checklists de serviço, inspeções e registro de não conformidades com tratamento de causa.
  • Segurança. PGR, treinamentos, EPI, inspeções de canteiro e cumprimento das normas regulamentadoras aplicáveis.
  • Documentação. Contratos, licenças, ART e RRT, documentos de colaboradores e de subcontratadas, diário de obra e dossiê de entrega.

Os cinco primeiros pilares aparecem em qualquer manual. O sexto é o que costuma ser tratado como burocracia e, justamente por isso, é onde a obra sangra: documento vencido para frente de serviço, glosa em medição, retrabalho de auditoria e risco trabalhista com terceirização mal controlada.

Para documentar a execução diária, veja o modelo de diário de obra e os critérios para escolher um aplicativo online, com campos, exemplos e cuidados sobre autoria e histórico.

Fases da obra e o que controlar em cada uma

FaseEntregas principaisRisco típico
ViabilidadeEstudo preliminar, orçamento paramétrico, análise de terreno e legislaçãoOrçar sem projeto suficiente e travar preço irreal
ProjetoProjeto executivo compatibilizado, memorial, quantitativosIniciar obra com projeto incompleto e gerar aditivo em série
PlanejamentoEAP, cronograma, orçamento detalhado, plano de suprimentosCronograma otimista sem folga e sem caminho crítico definido
MobilizaçãoCanteiro, licenças, ART/RRT, PGR, contratos e documentação de equipesLiberar acesso ao canteiro antes de validar documentos
ExecuçãoServiços, diário de obra, inspeções, controle de produtividadeDesvio percebido só no fechamento do mês
MediçãoBoletim de medição, avanço físico, faturamentoPagar subcontratada sem checar regularidade documental
EntregaAs-built, comissionamento, manuais, garantias, dossiê finalCorrer atrás de documento antigo na semana da entrega

Planejamento: EAP, cronograma e curva S

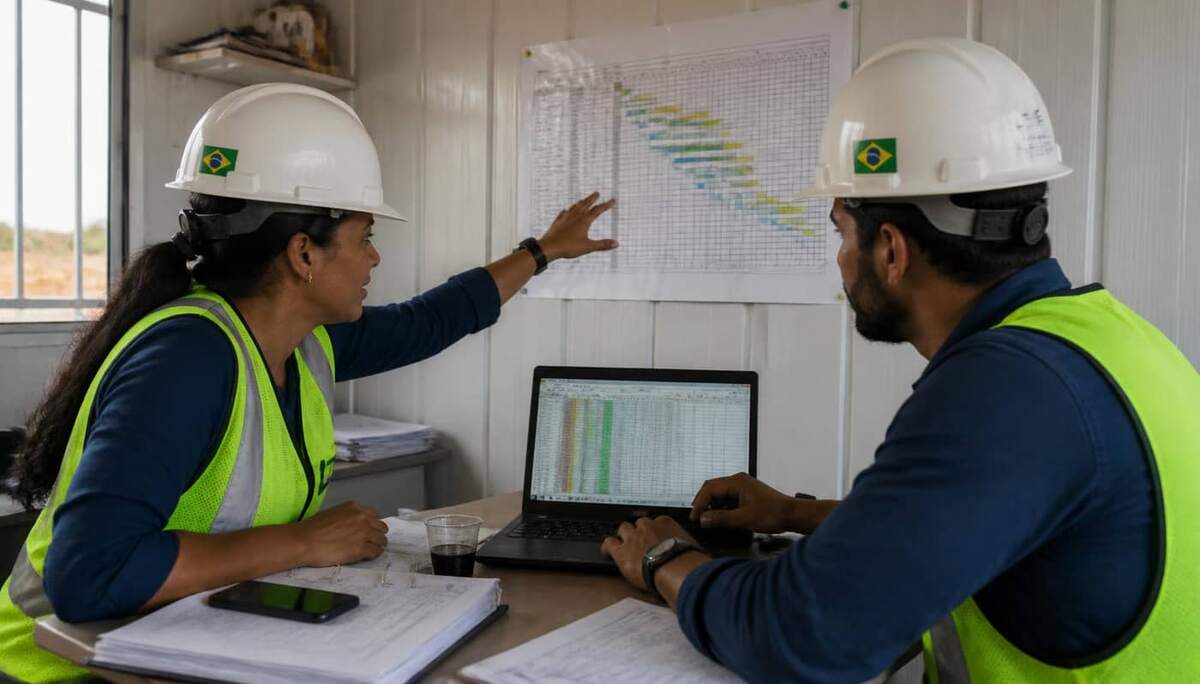

Engenheira e engenheiro brasileiros com capacete branco discutindo cronograma físico impresso e planilha em notebook dentro do escritório do canteiro de obras
Planejamento útil é o que cabe na reunião de segunda-feira e muda o que a equipe faz na terça.

A EAP (Estrutura Analítica do Projeto) quebra a obra em pacotes de trabalho mensuráveis. Sem ela, o cronograma vira lista de desejos e o orçamento não conversa com a execução. A regra prática: um pacote precisa ter responsável único, quantidade mensurável e critério objetivo de conclusão.

Com os pacotes definidos, o cronograma distribui as atividades no tempo e revela o caminho crítico, a sequência que não admite atraso sem empurrar a entrega. A curva S compara o avanço acumulado previsto com o realizado e antecipa a tendência: se a linha realizada abre distância da prevista por três semanas seguidas, o prazo já está comprometido, mesmo que o canteiro pareça movimentado.

Planejamento em três horizontes

  • Longo prazo: cronograma mestre por fase, com marcos contratuais.
  • Médio prazo: janela de 4 a 8 semanas para remover restrições (projeto, material, equipe, documentação, liberação de frente).
  • Curto prazo: pacotes da semana com responsável, medidos pelo PPC no fim de cada ciclo.

Times que visualizam essas frentes em quadro compartilhado erram menos. Se a sua obra ainda organiza tarefas por mensagem de aplicativo, vale conhecer a lógica de gestão visual com Kanban aplicada a serviços e liberações de frente.

Custos, medição e desvios

Controle de custo em obra é comparação constante entre três números: o orçado, o comprometido e o realizado. O erro clássico é olhar só o realizado, que é o passado. O comprometido, ou seja, aquilo que já foi pedido e ainda não faturou, é o que mostra o futuro do caixa.

Fonte de desvioOnde apareceComo controlar
RetrabalhoMão de obra e material acima do previstoChecklist de serviço e inspeção antes da liberação
Compra emergencialPreço unitário acima da cotação basePlano de suprimentos alinhado ao cronograma de médio prazo
Hora improdutivaEfetivo alto com avanço físico baixoRemoção de restrições antes de liberar a frente
Aditivo não formalizadoServiço executado sem cobertura contratualControle de alterações com aprovação por escrito
Glosa em mediçãoFaturamento negado por falta de evidência ou documentoEvidência de execução e documentação vinculada ao pacote

Para priorizar o que merece controle rigoroso, aplique a lógica da Curva ABC aos insumos: poucos itens concentram a maior parte do orçamento e são exatamente esses que exigem contrato firme, acompanhamento de preço e conferência de recebimento. O impacto no fluxo de caixa vem logo em seguida, porque obra atrasada é obra que consome estrutura sem faturar medição.

Medição aprovada com documento vencido é passivo

Liberar pagamento de subcontratada sem conferir regularidade da empresa e documentação dos trabalhadores transfere risco para a contratante. Amarrar a liberação financeira à checagem documental é uma das travas mais baratas de implantar e das que mais evitam dor de cabeça depois.

Indicadores que valem a reunião semanal

IndicadorO que respondeFrequência
Avanço físico previsto x realizadoA obra está no prazo?Semanal
Curva S financeiraO desembolso segue o planejado?Mensal
PPCQuantos pacotes da semana foram concluídos?Semanal
Desvio de custo por pacoteOnde o orçamento está furando?Quinzenal
Índice de retrabalhoA qualidade está custando caro?Mensal
Documentos vencidos de terceirosQuem não deveria estar no canteiro hoje?Semanal
Taxa de acidentes e quase acidentesA segurança está sob controle?Mensal

Sete indicadores bastam para a maioria das obras. O que mata a rotina de acompanhamento é o relatório com quarenta números que ninguém lê. Um painel curto, revisado toda semana com o time de campo, gera mais decisão que qualquer apresentação mensal.

Documentação de obra em um só lugar

Saber quem está no canteiro e com qual documento não deveria custar meia manhã

Na maioria das obras, a ficha do colaborador está em uma pasta, o contrato da subcontratada em outra, e o comprovante de treinamento no e-mail de alguém. A OpusFlow reúne fichas de colaboradores e de subcontratadas em uma visão ampla, para o gestor abrir uma tela e enxergar a situação documental de cada empresa e de cada pessoa que entra na obra.

Documentação e controle de subcontratadas

Encarregado conferindo documentos de equipe subcontratada na entrada de canteiro de obras, trabalhadores com colete refletivo e capacete aguardando liberação
Portão de obra é o melhor ponto de controle documental, desde que a informação esteja disponível na hora.

Obra é uma operação com muitas empresas convivendo no mesmo espaço. Cada subcontratada traz sua equipe, seus documentos e seus prazos de validade. O gerenciamento de obras precisa de um repositório único que responda três perguntas em segundos: quais empresas estão ativas, quem trabalha por elas e o que está pendente.

NívelDocumentos usuais
ObraAlvará, licenças, ART e RRT, PGR, PCMSO, PCMAT quando aplicável, diário de obra, projetos aprovados
Empresa subcontratadaContrato, contrato social, regularidade fiscal e trabalhista, apólices, responsável técnico
ColaboradorDocumentos pessoais, ASO, ficha de EPI, comprovantes de treinamentos das NRs, registro de admissão
EntregaAs-built, manuais, garantias, comissionamento, termos de aceite

Manter esse conjunto em pastas de rede funciona até a primeira auditoria ou o primeiro afastamento. Vale entender também como estruturar a digitalização de documentos antes de migrar tudo, e revisar o panorama do setor no artigo sobre construção civil.

Segurança do trabalho no canteiro

Segurança não é um capítulo à parte da gestão de obras, é parte do custo e do prazo. Frente embargada não avança, acidente gera afastamento e investigação, e fiscalização costuma começar pedindo documento. As normas que mais aparecem em obra:

  • NR 18: condições e meio ambiente de trabalho na indústria da construção.
  • NR 35: trabalho em altura, análise de risco e permissão de trabalho.
  • NR 6: fornecimento, uso e registro dos EPIs.
  • NR 12: máquinas e equipamentos no canteiro.
  • NR 1: PGR e gerenciamento de riscos ocupacionais.

Uma visão consolidada de todas as normas está no conteúdo sobre normas regulamentadoras.

Ferramentas de gerenciamento de obras

Não existe uma ferramenta única que faça tudo bem. O arranjo mais comum em construtoras brasileiras combina camadas:

CamadaPara que serveQuando é indispensável
Planejamento e cronogramaSequenciar pacotes, caminho crítico, curva SObras com mais de uma frente simultânea
Orçamento e suprimentosComposições, cotação, pedido de compra, apropriaçãoQuando o material representa a maior fatia do custo
ERP financeiroContas a pagar e receber, medição, contabilidadeA partir de várias obras simultâneas
Campo e qualidadeDiário de obra, checklists, fotos, não conformidadesQuando a evidência de execução vira exigência de cliente
Documentação de pessoas e terceirosFichas de colaboradores e subcontratadas em visão únicaSempre que houver equipe terceirizada no canteiro

Se a dúvida é por onde começar, o critério é simples: resolva primeiro a camada onde a informação hoje some. Em construtoras que crescem, essa camada quase sempre é a documental. Para entender o papel de cada sistema, vale a leitura sobre ERP e sobre sistema de gestão da qualidade.

Erros que estouram o orçamento da obra

  • Começar a execução com projeto executivo incompleto e resolver detalhe no canteiro.
  • Cronograma sem folga, sem caminho crítico e sem replanejamento semanal.
  • Medir avanço por percepção de campo em vez de critério objetivo por pacote.
  • Liberar equipe de subcontratada no canteiro antes de validar documentação.
  • Aprovar serviço extra sem aditivo formal e descobrir na hora de faturar.
  • Tratar segurança como custo e não como condição de continuidade da frente.
  • Guardar documento de obra em pasta de rede, e-mail e planilha ao mesmo tempo.
  • Deixar o dossiê de entrega para a última semana, quando ninguém mais lembra onde está cada arquivo.

Perguntas frequentes

O que é gestão de obras?

Gestão de obras é a coordenação de escopo, prazo, custo, qualidade, segurança e documentação de um empreendimento, do planejamento inicial até a entrega. Na prática, é decidir o que será feito, por quem, com qual recurso, em qual sequência, e provar que foi executado dentro do contratado e das normas.

Qual a diferença entre gestão de obras e gerenciamento de obras?

No uso do mercado brasileiro os dois termos se confundem, mas há uma nuance útil: gestão de obras costuma designar a condução do empreendimento como um todo, incluindo viabilidade, contratos e resultado financeiro; gerenciamento de obras é a camada operacional de planejar, controlar e medir a execução no canteiro. Um bom gerenciamento de obras é o que sustenta a gestão.

Quais são os pilares da gestão de obras?

Seis pilares: escopo bem definido, cronograma realista, orçamento com linha de base, controle de qualidade, segurança do trabalho conforme as NRs e documentação organizada de colaboradores e subcontratadas. Falha em qualquer um deles aparece no custo final.

Quais indicadores acompanhar em uma obra?

Avanço físico previsto versus realizado, curva S financeira, desvio de custo por pacote, PPC (percentual de pacotes concluídos na semana), índice de retrabalho, produtividade por serviço, taxa de acidentes e frequência de documentos vencidos de terceiros. Poucos indicadores acompanhados semanalmente valem mais que um relatório mensal extenso.

Qual documentação uma obra precisa manter organizada?

ART ou RRT dos responsáveis técnicos, alvará e licenças, PGR e PCMSO, PCMAT quando exigido pela NR 18, ASO dos trabalhadores, fichas de EPI, comprovantes de treinamentos das NRs, diário de obra, contratos e, no caso de subcontratadas, contrato social, regularidade fiscal e trabalhista, além dos documentos de cada colaborador que entra no canteiro.

Como controlar subcontratadas em uma obra?

Defina antes do contrato a lista de documentos exigidos da empresa e de cada trabalhador, bloqueie a entrada no canteiro sem essa documentação validada, mantenha tudo em um repositório único com visão por empresa e por pessoa, e condicione a liberação de medição à documentação em dia. Controle por planilha e pasta de rede é o ponto onde a maioria das obras perde rastreabilidade.

Planilha resolve o gerenciamento de obras?

Resolve no início e trava quando a obra cresce. Planilha não tem histórico confiável, não mostra quem alterou o quê, não conecta documento a pessoa e a empresa, e depende de alguém lembrar de atualizar. Obras com múltiplas frentes e subcontratadas precisam de um repositório central com visão consolidada.

Como reduzir atrasos na execução da obra?

Planeje em três horizontes (longo prazo por fase, médio prazo por mês, curto prazo por semana), remova restrições antes que o serviço entre na semana, meça o PPC e trate a causa raiz dos pacotes não concluídos. Atraso quase nunca começa no canteiro, começa em material não comprado, projeto não liberado ou equipe sem documentação para entrar.

Quais normas de segurança mais impactam a obra?

A NR 18 organiza as condições do canteiro, a NR 35 trata do trabalho em altura, a NR 6 define o uso e o registro de EPI, a NR 12 alcança máquinas e equipamentos e a NR 1 fixa o PGR e o gerenciamento de riscos. Fiscalização em obra costuma começar pela documentação, não pela inspeção visual.

Quanto custa não ter gestão de obras estruturada?

O custo aparece em retrabalho, hora parada de equipe, compra emergencial com preço pior, multa por documento vencido, embargo de frente de serviço e glosa em medição. São perdas silenciosas que raramente entram no orçamento e quase sempre estouram a margem.

Visão ampla da sua obra

Obra organizada começa pela informação que você consegue achar

Cronograma e orçamento você já acompanha. O que costuma escapar é a documentação das pessoas e das empresas que sustentam a execução. A OpusFlow centraliza as fichas de colaboradores e de subcontratadas em um único lugar, com visão ampla por empresa e por pessoa, para o gestor de obra parar de caçar arquivo e voltar a olhar para o canteiro.
